8月6日,京能电力、中广核启动5个风电项目机组采购招标,总装机容量为1334MW。

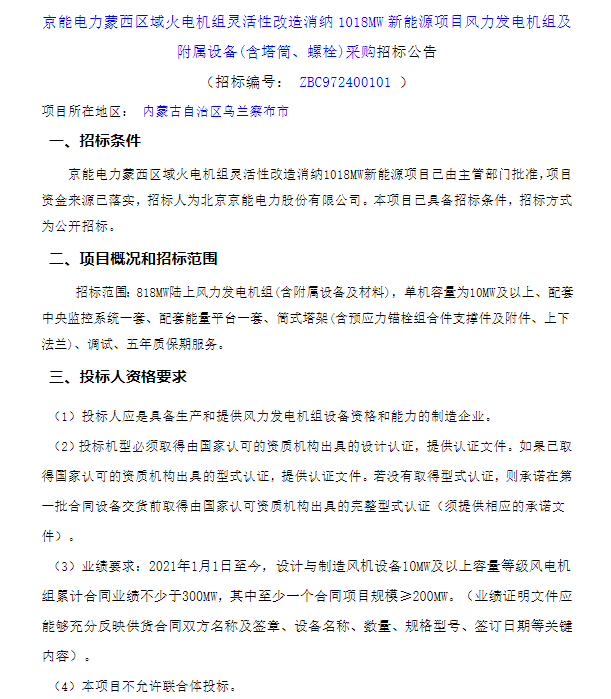

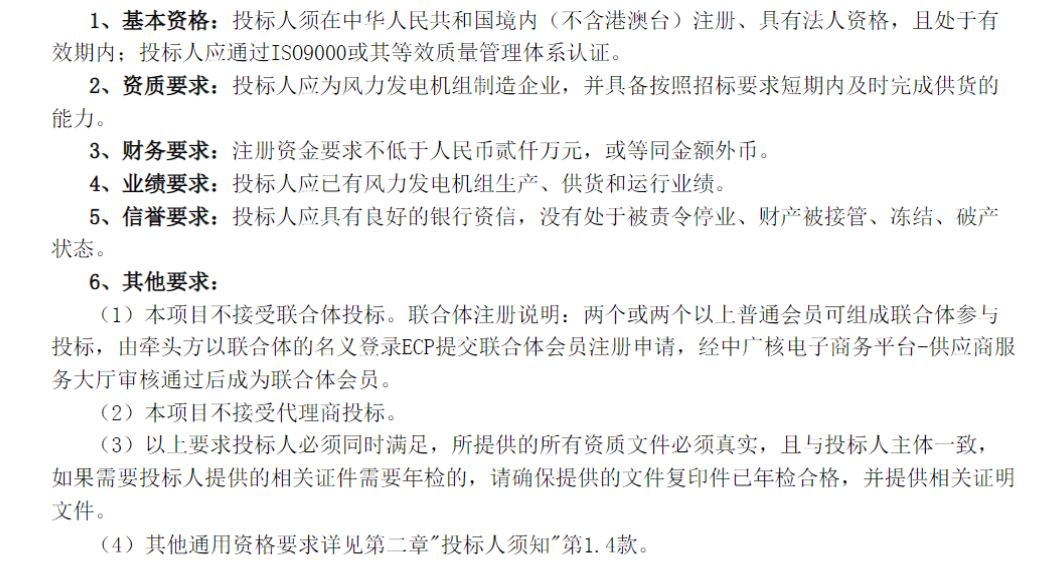

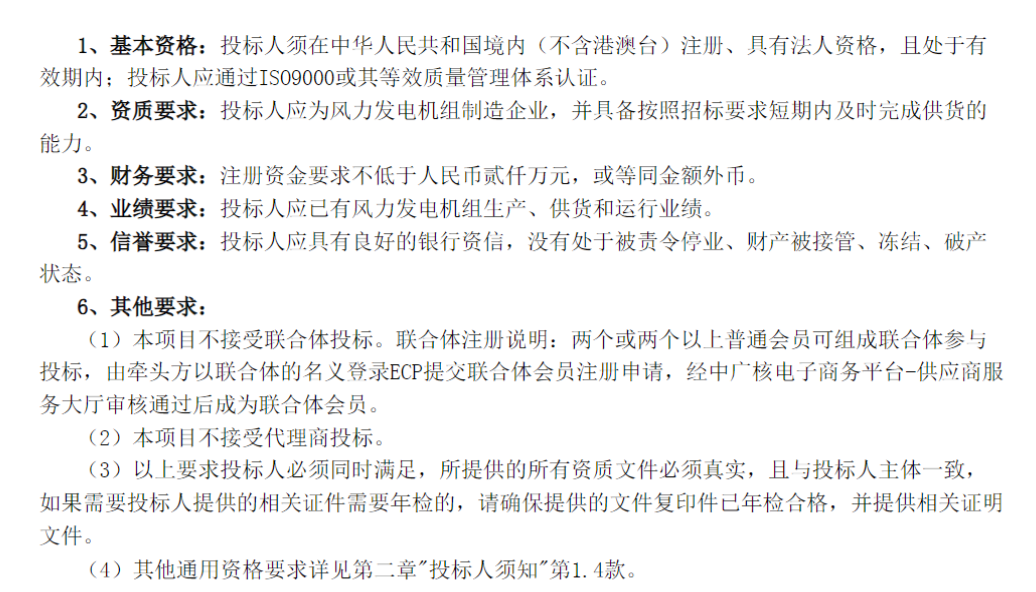

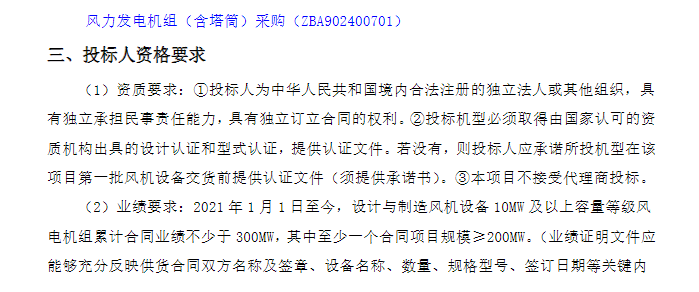

京能电力蒙西区域火电机组灵活性改造消纳1018MW新能源项目招标公告要求,投标人2021年1月1日至今,设计与制造风机设备10MW及以上容量等级风电机组累计合同业绩不少于300MW,其中至少一个合同项目规模>200MW。(业绩证明文件应能够充分反映供货合同双方名称及签章、设备名称、数量、规格型号、签订日期等关键内容)

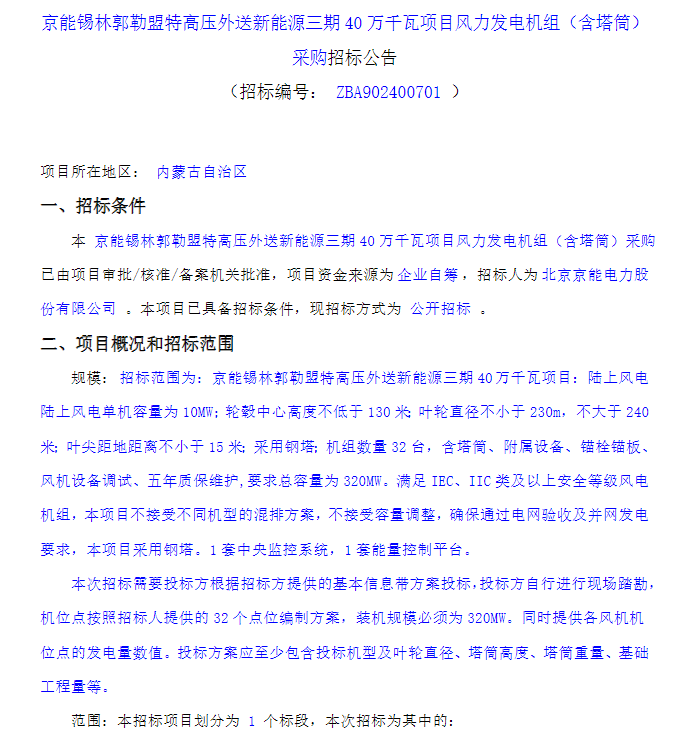

京能电力蒙西区域火电机组灵活性改造消纳1018MW新能源项目(818MW陆上风电机组)、京能锡林郭勒盟特高压外送新能源三期40万千瓦项目(招标要求总容量为320MW)不允许联合体投标。

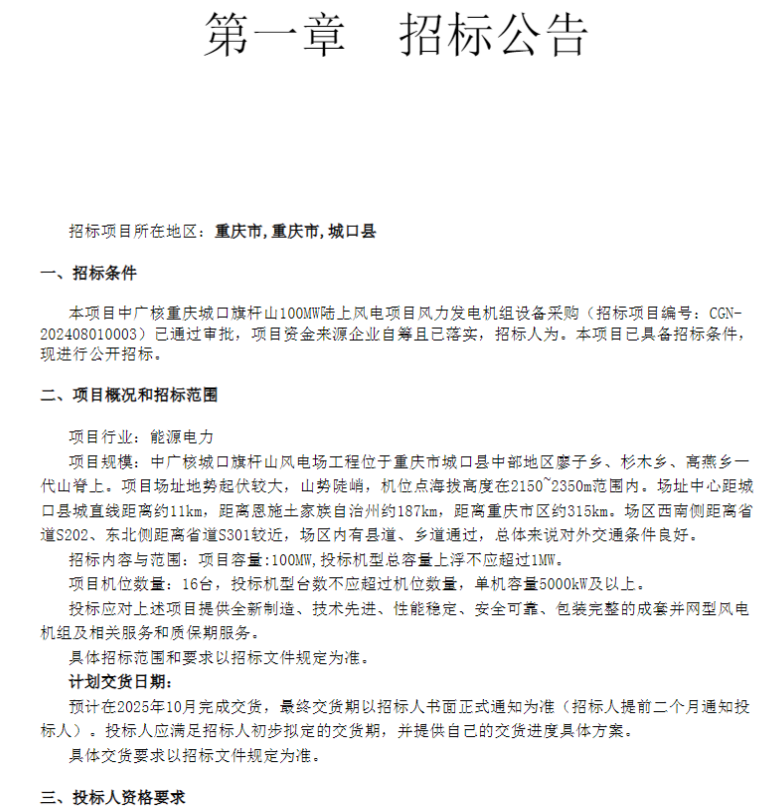

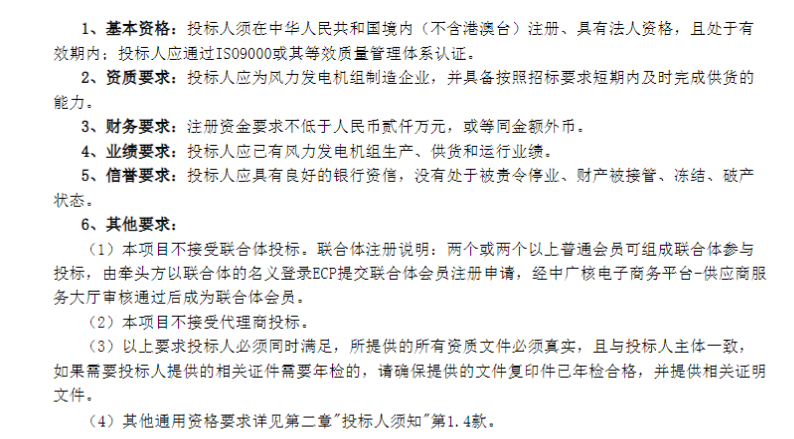

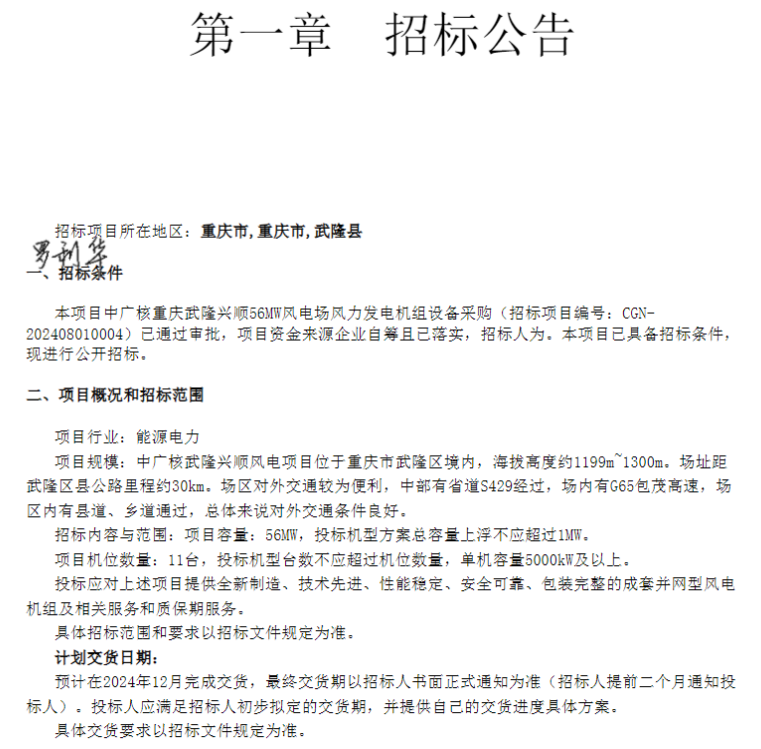

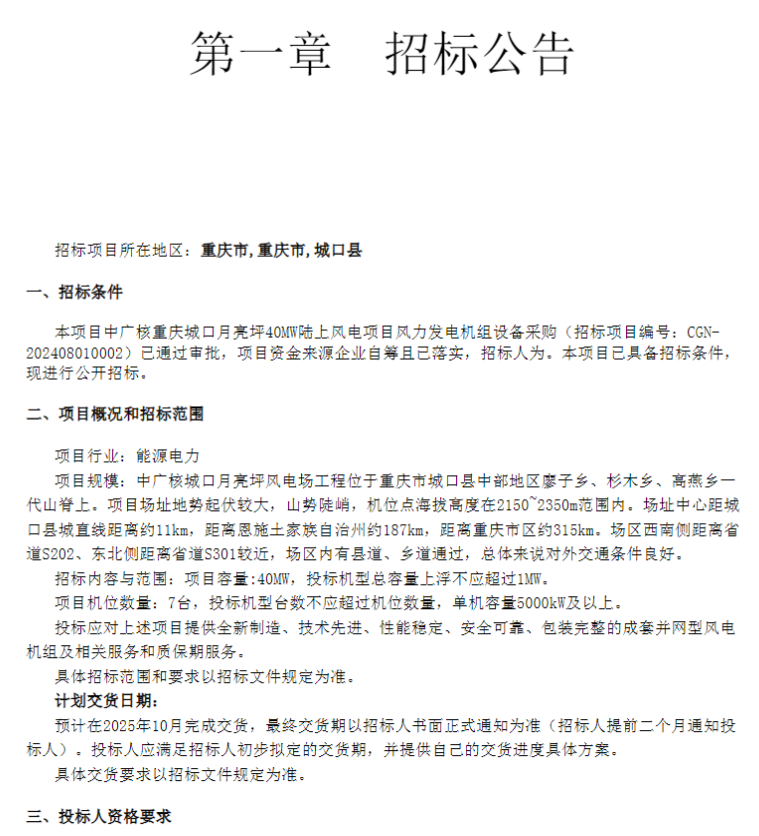

中广核武隆兴顺56MW风电项目要求在2024年12月完成交货;中广核重庆城口月亮坪40MW陆上风电项目和中广核重庆城口旗杆山100MW陆上风电项目均要求在2025年10月完成交货。
